作者:时间:2023-03-06

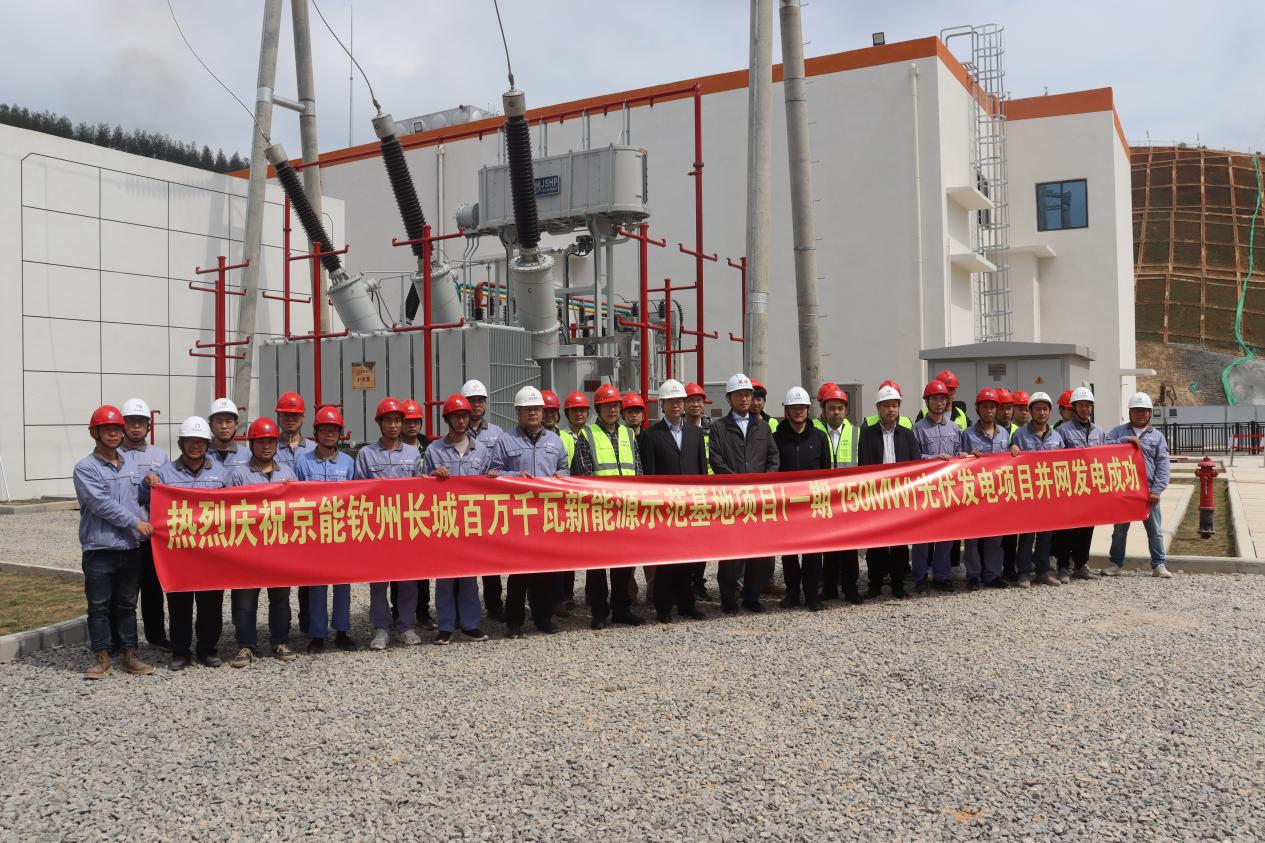

历经133天送出工程施工建设,,,钦州bg大游长城百万千瓦新能源树模基地项目完工总结会于2023年2月28日在钦州供电局召开,,,经由2天的带电调试,,,3月2日上午7时8分,,,钦北光伏一期项目升压站正式进入24小时并网试运阶段,,,3月3日12时27分首单位乐成并网发电。。。。。。
2023年2月27日,,,西南分公司党委书记、钦北光伏项目工程启动验收委员会主任唐任宗同志组织召开了启动验收委员会聚会。。。。。。唬;;;嵘希,钦北项目部汇报了工程建设情形、生产准备及光伏发电项目启动质量监视检查情形,,,各参建单位划分汇报了升压站受电及光伏区首单位并网启动事情完成情形。。。。。。经启委会全体委员充分讨论,,,连系各单位汇报、各方意见建议,,,一致以为升压站装备和系统完整,,,质量知足规程规范和设计标准,,,各项步伐齐全,,,审批手续完整,,,生产准备充分,,,已具备了整套启动试运条件,,,赞成进入整套启动试运阶段。。。。。。这标记着钦北光伏一期项目正式进入试运行阶段,,,为项目乐成并网涤讪了坚实的基础。。。。。。
钦北光伏项目是西南分公司下属首个集中式光伏项目,,,该项目设计总容量100万kW,,,一期项目装机容量为150MW,,,年等效满负荷小时数为1034小时,,,每年将为电网带来约1.551亿千瓦时电能。。。。。。
钦北光伏一期项目首单位乐成并网投运是西南分公司增量生长迈出的有力一步,,,是标记着西南分公司集中式光伏电站从无到有的里程碑式希望。。。。。。下一步,,,钦北光伏项目将起劲施展好光伏人才作育基地的职责,,,同时助力国家“双碳”目的实现,,,为集团及平台“党建+双碳”孝顺实力。。。。。。
